工程业绩

10.5台!再破记录!“福船三峡”号创新高

发布时间:2021-09-02 阅读量:573

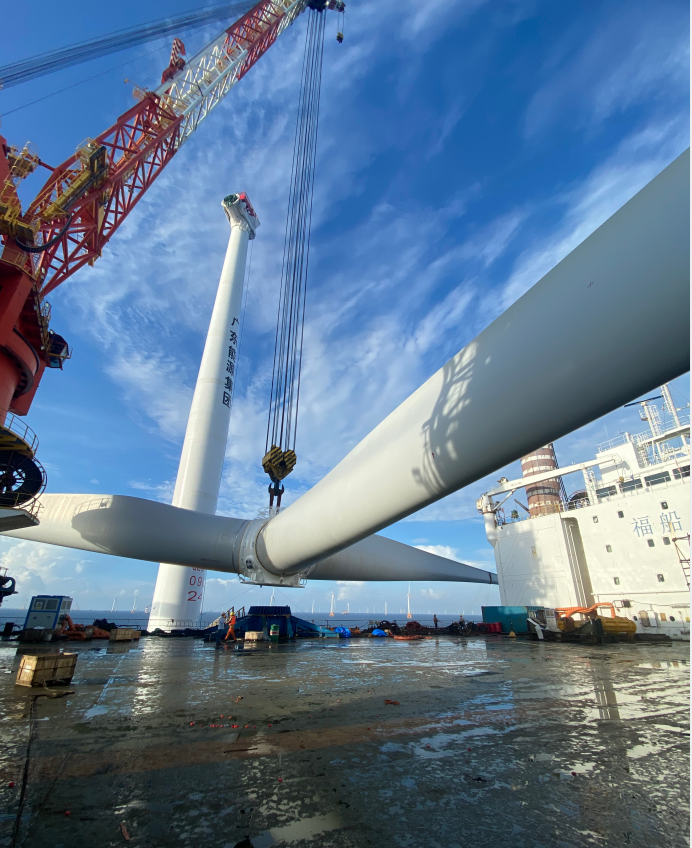

八月,“福船三峡”号项目组牢记初心使命,发扬三牛奋斗精神,践行务实创效作风,单月内高效完成10.5台6.45MW明阳智能风机安装,再破此前“兄弟船”“大桥福船”号创下的公司单一平台船单月10台安装纪录。

“福船三峡”号自5月进场以来,面临着一系列的难题:首先是协作队伍从未接触过相关风机厂家的安装工艺和流程;其次是南海海况恶劣复杂等。但“福船三峡”号项目组反而迎难而上,统一思想,科学安排,多举措进行排难解难。首先,加强技术交底,公司领导班子和现场技术骨干多次亲临现场指导分解工艺流程、技术要求、注意事项等,讲解机组配套的索吊具并做好相关记号。其次,加强与厂家沟通,优化施工工艺。如增加专用液压工器具;机舱安装完成后拉设临时偏航电缆,并协调厂家进行偏航调试,保证叶轮起吊前偏航系统处于正常状态。第三,与业主协调机组设备按时到货及机组设备的装船方案。第四,以“两个做到”确保安全和质量关。做到“一日两班”,即是每日早班晚班必须召开施工班前会,宣贯相关注意事项,确保施工人员安全;做到“一机一检”,即是做到每个机位风机安装前,对船机设备进行检查,尤其是对吊机钢丝绳的检查,并做好相关检查记录,确保船机设备的安全运行。

目前,“福船三峡”已完成阳江沙扒风场的风机安装任务,即将开赴上海浙能嵊泗风场开启新的征程。在新的起点,“福船三峡”项目组必将戒骄戒傲,牢记初心使命,秉持务实创新作风,在这机遇之年以更好的成绩给公司和党的百年华诞交上一份满意的答卷。
