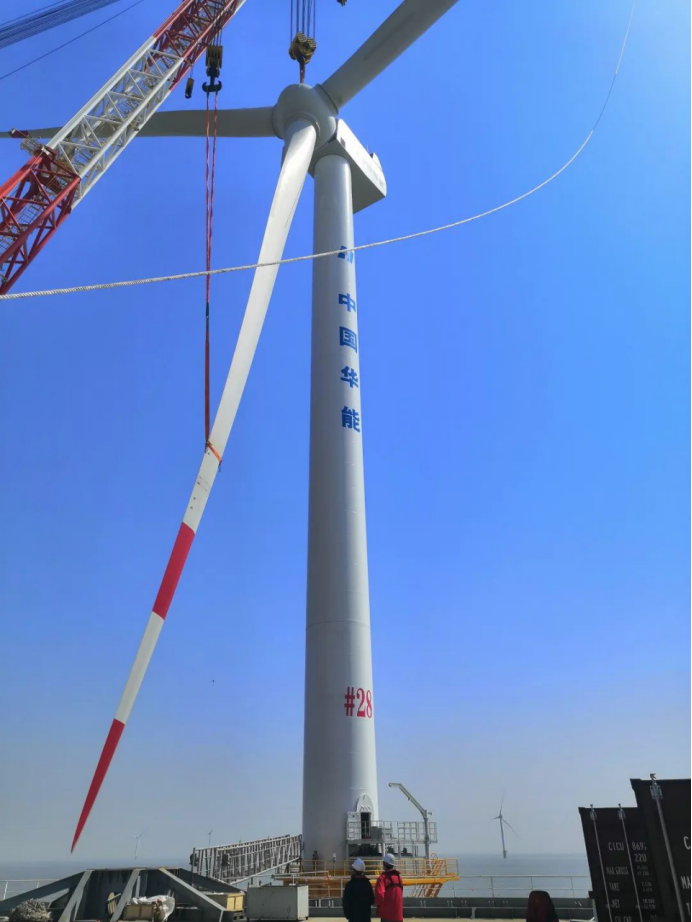

3月15日13时,历时94个小时的安装,盛东如东海上风电项目28号风机吊装完成,这是“大桥福船”号复工后完成的首台风机安装施工。
此次安装的28号风机,其单片叶片长78米,旋转直径167米,轮毂距离海平面高度81米,塔筒共分为底、中、顶三段,风机整体重量770吨以上,工程最重部件为235吨的机舱。
受疫情影响,项目部前期人员进场、生活住宿、现场施工等工作均无法正常开展,此外,28号风机位还面临渔网问题,风机安装船舶无法进入施工区域,严重影响了施工进展。另外,盛东如东海上风电项目当下正是海上施工的黄金时段,项目部积极与政府、渔政、业主沟通联系,尽快投入生产,打开施工面。本次风机的顺利安装,标志着节后复工的正式开始,为盛东如东海上风电项目按期并网投运奠定坚实基础。
